1 апреля 2026 15:41

Фото пресс-службы ПАО «РусГидро»

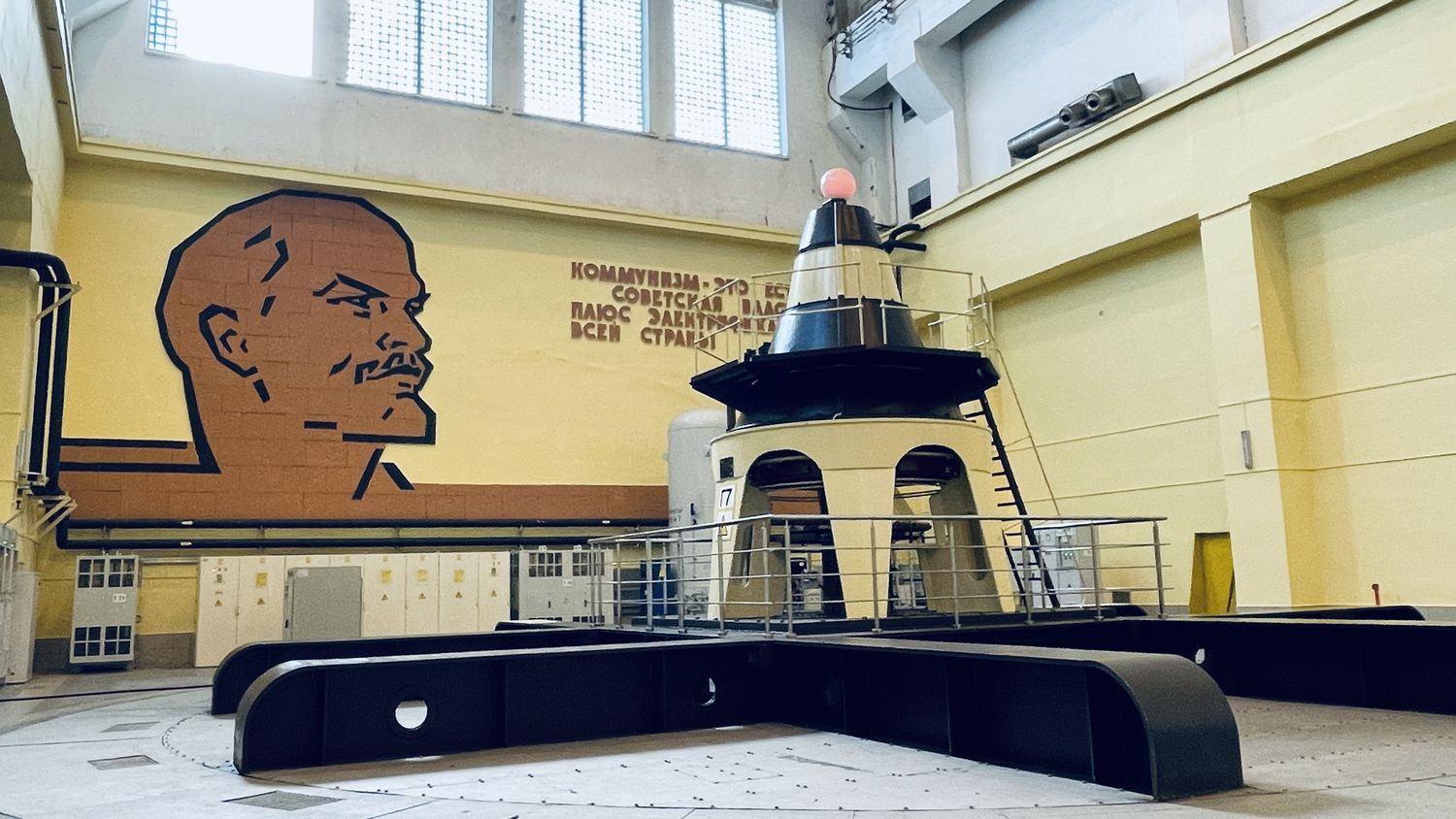

Завершен сверхтиповой капитальный ремонт гидроагрегата №7 Новосибирской ГЭС (филиал ПАО «РусГидро»). После окончания проведены пусконаладочные испытания, гидроагрегат работает с номинальными параметрами. Об этом сообщает пресс-служба ПАО «РусГидро».
Капитальный ремонт гидроагрегата №7, начавшийся 5 августа 2025 года, проводился в соответствии с утвержденным графиком. Основные работы осуществлялись силами Новосибирского производственного участка Саяно-Шушенского филиала Гидроремонт-ВКК (входит в Группу РусГидро) в сопровождении служб главного инженера Новосибирской ГЭС.
Специалисты выполнили демонтаж ротора гидрогенератора и рабочего колеса, работы по шабровке диска подпятника и переклиновке статора гидроагрегата, осмотр и устранение дефектов главных золотников рабочего колеса и направляющего аппарата, разборку, дефектацию и устранение дефектов втулок и штанги маслоприемника гидроагрегата. Ремонт деталей рабочего колеса произведен в заводских условиях.
По итогам ремонтных работ гидроагрегат прошел комплексные испытания на холостом ходу и под нагрузкой. Все технические параметры подтвердили соответствие паспортным характеристикам и нормативным требованиям. Включение агрегата в сеть выполнено, оборудование работает в штатном режиме.
Как отметил Александр Холодов, директор Новосибирской ГЭС, своевременное и качественное выполнение ремонтной программы является основой безаварийной работы гидроэлектростанции.
«Ввод в работу гидроагрегата №7 после капитального ремонта — важный этап в подготовке к предстоящему половодно-паводковому периоду. Мы не просто восстановили ресурс оборудования, но и повысили надежность его узлов. Гидроагрегат готов нести нагрузку в полном объеме», — подчеркнул Александр Холодов.
